九部门 135 号文落地:总包、分包、施工队实际变化与现场实操

时间:2026-09-16 15:17:00

        安委办函〔2026〕135 号文下发之后,隧道现场监管尺度明显收紧。站在一线三类参与主体 —— 总包单位、专业分包、现场施工队 —— 讲清楚政策落地之后现场会遇到哪些现实问题、哪些坑容易踩、又该怎么处理。

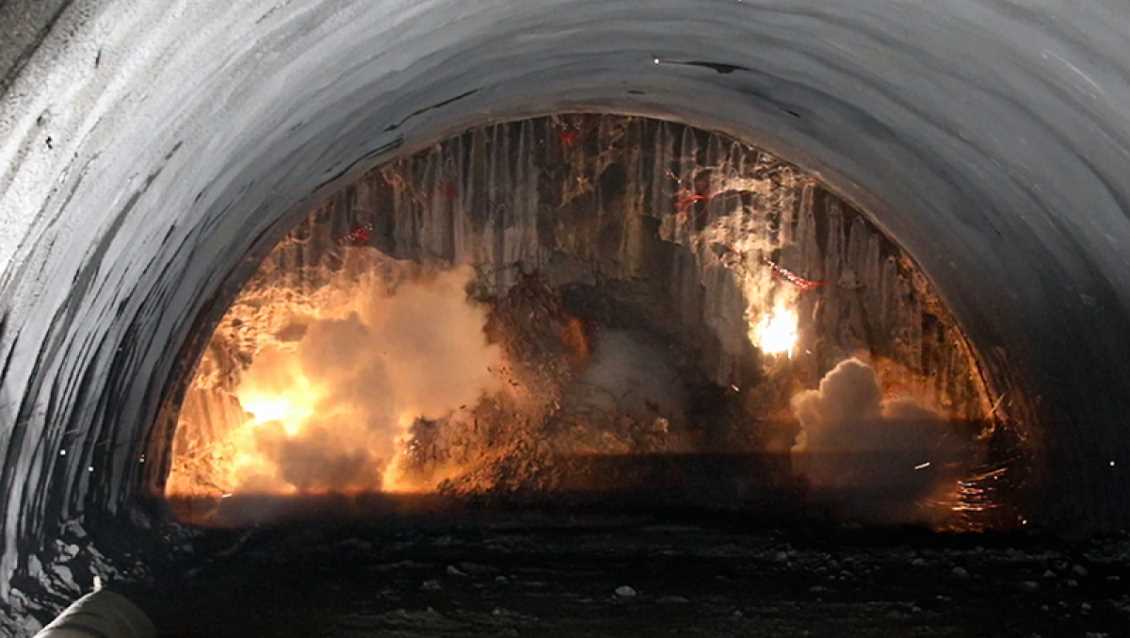

        先说一个工地实况:钻爆作业现在钻孔、爆破工序必须监理全程旁站。很多项目现场实测,等待监理到场、全程盯控,单炮等待时间普遍在 35‑50 分钟。如果一天安排 3 次爆破,光旁站等待累计就要消耗接近 2 小时有效掘进工时;遇上监理岗位轮换、临时开会,掌子面直接原地停工。再叠加火工品审批、警戒清场,部分小断面隧洞钻爆循环直接拉长 2‑3 小时 —— 这是很多项目已经实实在在碰到的成本损耗。


 一、隧道工程总包单位:负总责,别把压力甩下去

        总包承担项目总责任,投标概算、工期协调、分包管控全部压在总包层面,新规的压力会一层层向下传导。

现实会碰到哪些改变

1. 投标阶段拼低价拿项目这条路越来越难走。评标会重点看施工组织、安全保障措施、设备配置、过往同类项目实绩。为压低报价砍掉设备投入、安全预算,评标直接扣分;就算侥幸中标,后续现场监理卡控,变更、签证也很难批回来。

2. 遇到建设单位单方面压缩工期,可以依据政策提出异议,但不是口头提一提就完事。总包依然承担项目安全的首要责任,明知道工期不合理还硬往下干,一旦现场出现冒险抢工、简化工序,追责首先落到总包头上。

3. 不能把隧道开挖分包出去就甩手不管。分包、施工队选什么设备、用哪种开挖方式,总包必须审核专项方案。下游现场违规,总包连带担责。

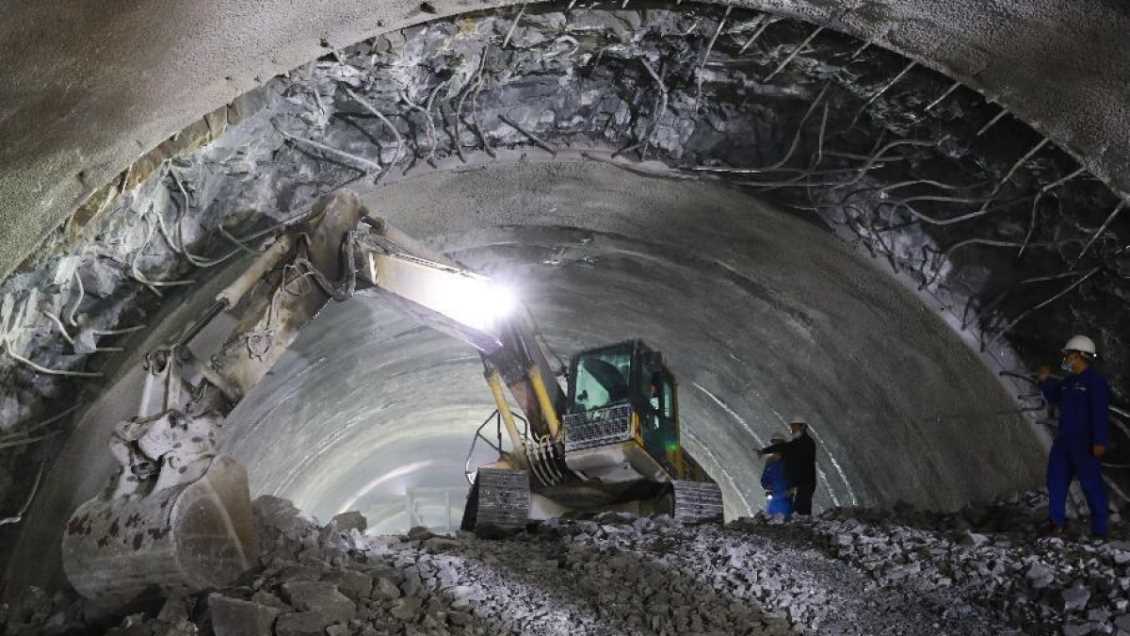

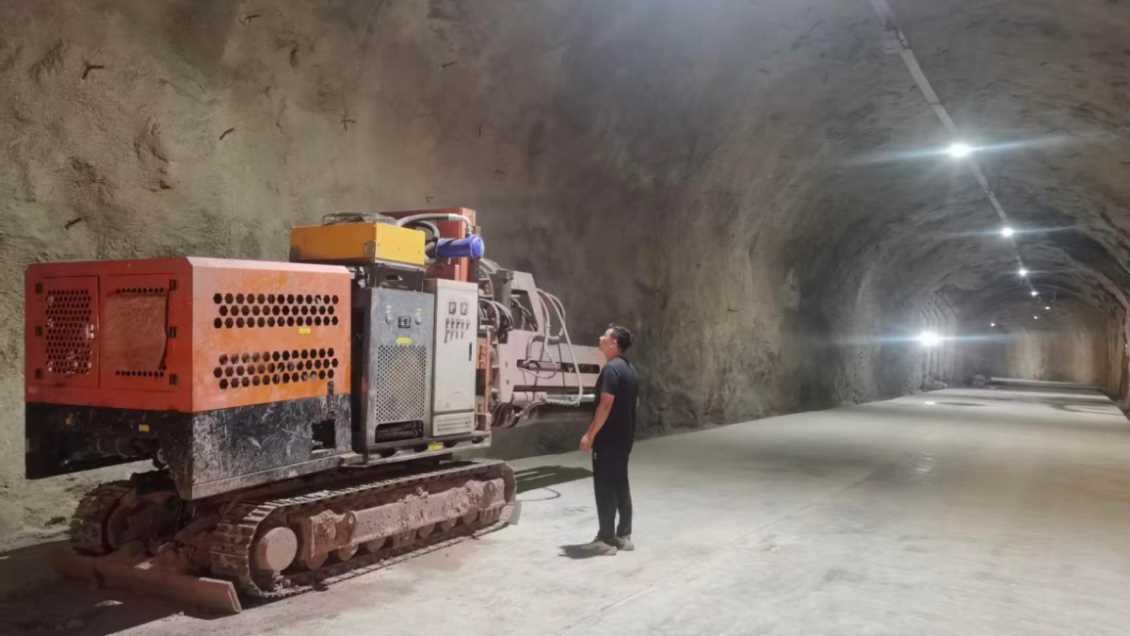

4. 针对临近居民区、既有构筑物、小断面支洞等敏感工况,很多项目会主动评估非爆破机械方案。这类工况洞间距近,爆破容易引发围岩渗水开裂,采用履带式非爆破掘进工法完成小断面硬岩掘进,可以避开爆破审批、旁站等待、围岩扰动等一系列麻烦。


现场实操怎么做

1. 遇到甲方强行压工期,不能只口头沟通。要出具正式《工期论证报告》,盖总包公章,递交建设单位,抄送项目监理部。报告写清楚现有地质条件、规范要求下的最小循环工期、强行赶工带来的安全风险,附上 135 号文相关条款作为依据,全部留纸质签收或邮件回执。如果甲方依旧坚持压缩工期,务必在会议纪要中写明各方意见、留存书面证据,避免后期出事全部算在总包头上。

2. 做概算、编施组时,把设备运维、耗材、安全配套开销算进成本,不要寄希望后期靠变更补钱。针对不同地质段落写清楚工法适用边界 —— 哪些工况这套设备能干、哪些不适合,不要写理想化的纸面参数。

3. 和分包签合同写明白一条:现场进场设备型号、开挖工艺必须和报审方案保持一致,不允许分包私下换设备、私自改开挖手段,一旦违规约定对应处置条款。

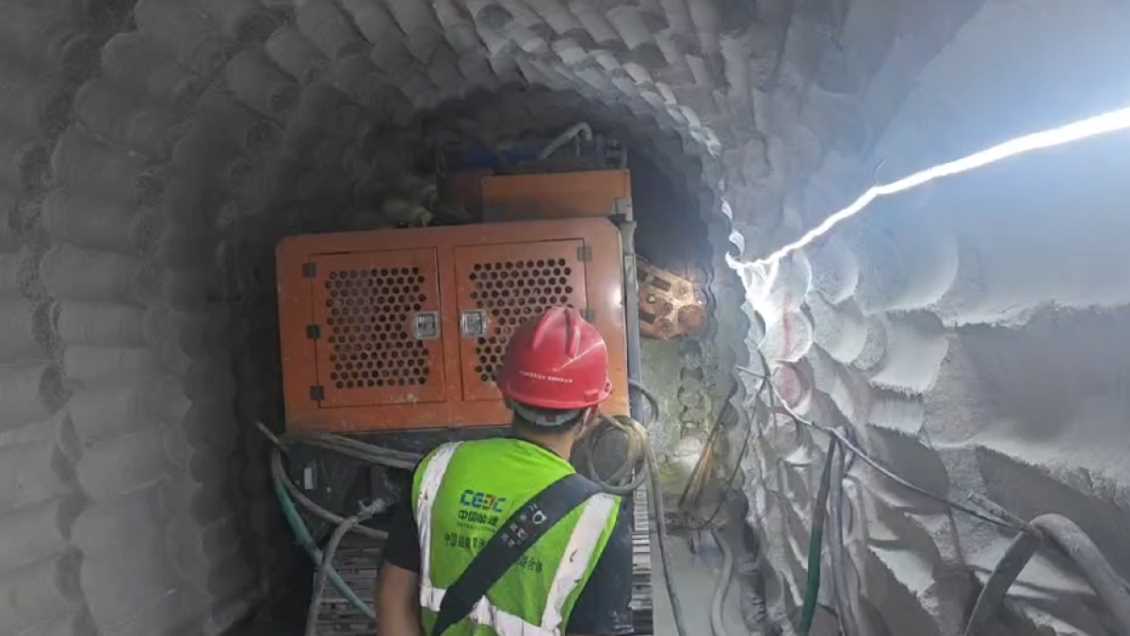

4. 设备进场务必收齐合格证、出厂资料,监理要报验,资料不全不允许下洞。即便用非爆破设备,超前支护、衬砌、洞内动火依旧属于监理管控工序,不能觉得不用放炮就可以简化安全流程。


二、隧道专业分包单位:方案怎么写,现场就怎么干

        分包处在承上启下位置,对上要满足总包节点,对下管班组,同时直面监理日常检查,是受新规冲击最直接的群体。

现实会碰到哪些改变

1. 报审方案写什么,现场就得干什么。方案写机械非爆开挖,现场偷偷改成放炮;报审设备型号和进场实物不一致 —— 监理发现直接下达整改通知,严重直接停工,不是简单签个字就能糊弄过去。

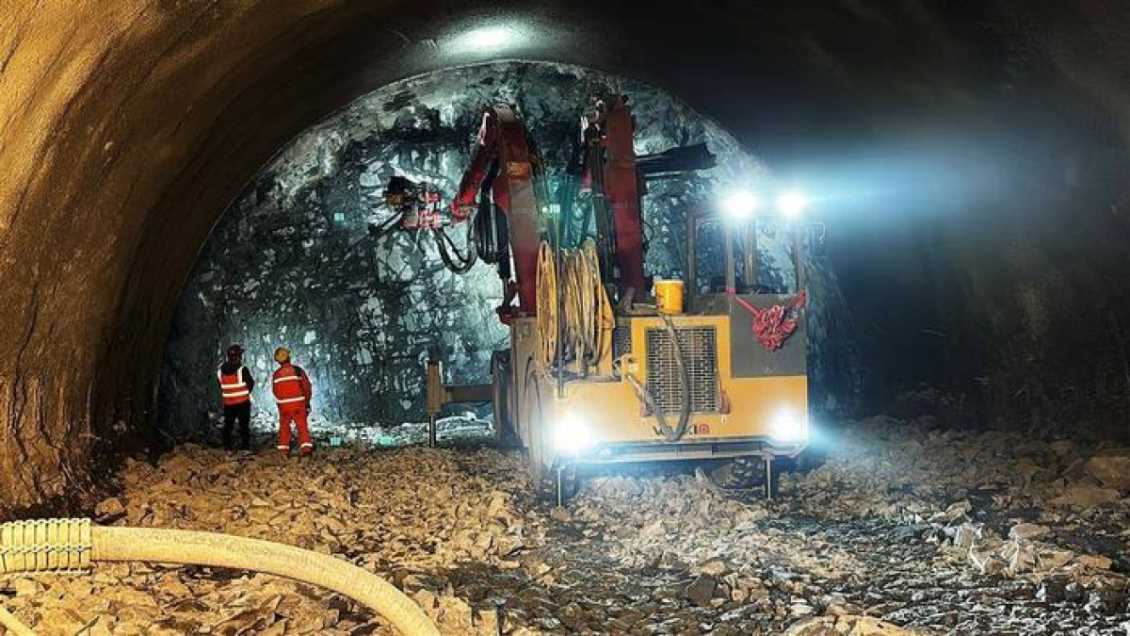

2. 钻爆模式下,除爆破本身耗时,还要承担旁站等待、火工品领用清退、警戒疏散的时间成本。部分项目算过账,叠加各类等待,单月有效掘进工时会被吃掉几十小时。不少分包会选择在复杂敏感段落采用 "爆破 + 非爆机械组合施工",把风险高、扰动大的段落交给非爆设备,减少放炮频次。

3. 节点考核压力不会因为政策消失。地质变差导致进度滞后,不能靠跳过支护、超前处理工序抢进度,一旦被监理记录,会同步反馈给总包,直接影响工程款计量。

4. 设备厂家的配件、售后响应速度直接关系履约。洞内设备故障,如果配件迟迟送不到位,掌子面停滞,工期损失最后算在分包头上,采购设备不能只比采购价。


现场实操怎么做

1. 专项施工方案不要直接网上抄模板,要贴合本项目实际岩层、断面大小。施工过程地质和勘察报告出入很大时,第一时间推动走设计变更流程,班组不能在洞内私自调整开挖方式。

2. 设备进场前把整套报验资料整理完备,设备型号参数必须和报审版本完全匹配,提前给到总包对接监理验收,避免设备拉到洞口卡着进不去。

3. 如果采用爆破、非爆组合工法,在方案里明确划分两种工法对应的里程段落,每一段的安全措施写完整。

4. 给班组交底讲清楚:不能为赶进尺省略找顶、支护。非爆开挖只是去掉爆破环节,围岩支护、监控量测一样必须落实。地质恶化第一时间书面上报总包,不要硬扛节点压力。


 三、现场施工队(一线作业班组):掌子面按方案干活,别靠老经验

        政策最终落地就在掌子面,监理巡检、工序核查,第一道面对的就是现场施工队。

现实会碰到哪些改变

1. 现场凭老经验干活的空间被压缩。就算不爆破,超前处理、支护、衬砌、洞内动火,这些工序监理都会重点盯。工序怎么做,要跟着审批后的方案来,不是班长觉得怎么快就怎么干。

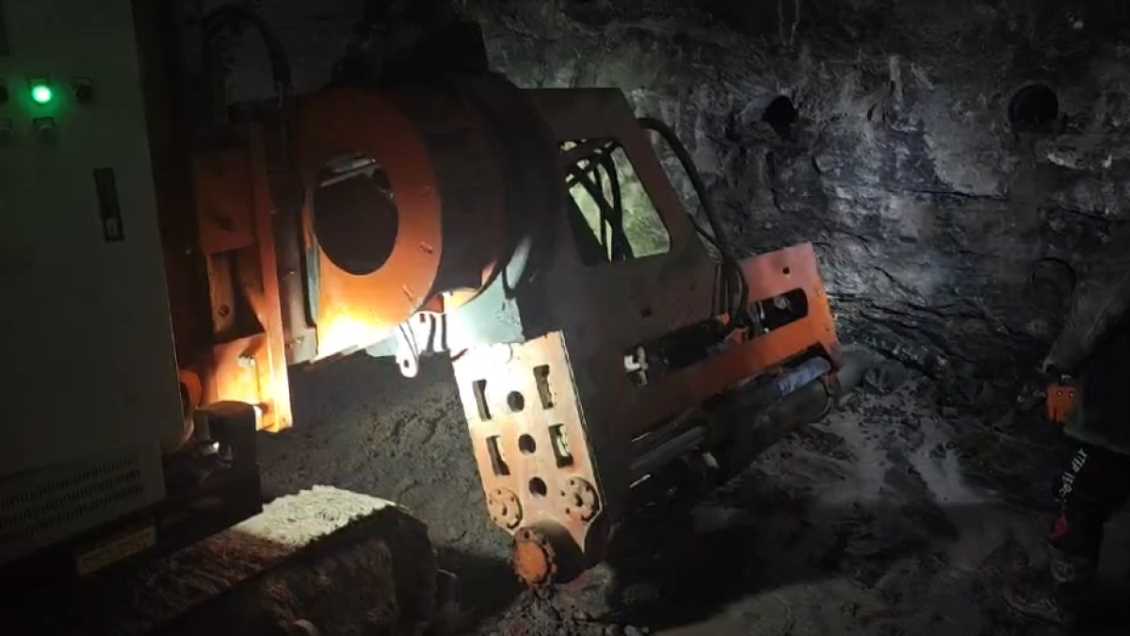

2. 设备样本上的理论进尺参考意义下降。同样一台设备,遇到 80‑120MPa 硬岩、破碎围岩,实际出力会打折扣。如果设备故障率高、频繁洞内停机,完不成节点,施工队就要承担工期损失。

3. 工序记录、影像留痕下沉到现场。每道工序完工,要配合做好台账、拍照留底,监理会拿记录对照洞内实际情况。

现场实操怎么做

1. 洞内地质肉眼看到和图纸描述不一样,立刻上报分包技术负责人,不能自己随便调设备参数、改动开挖套路。

2. 摸清手里这套设备的能力边界,碰到卵石层、极破碎带、大量涌水这类设备不擅长的工况,及时向上反馈,不要强行冒险掘进。高硬度强研磨花岗岩工况下,如果设备选型与岩体不匹配,钻头短时间内就会磨坏,直接造成现场停工误工。

3. 坚持做好设备班前检修,减少洞内突发故障;操作人员完成培训,按要求持证上岗。

4. 非爆破不等于零风险。掘进完成后优先做好找顶、支护,不能一味追求掘进速度忽视围岩稳定。监理下达整改,按要求闭环,留存整改前后照片,小问题不处理很容易升级为停工处罚。


 写在最后

        这份文件不是简单限制爆破,本质是倒逼现场不再一味拼低价、拼抢工期,更看重方案能不能落地、工法适不适合地质条件。

        非爆破机械化设备,可以帮项目规避爆破审批、旁站等待、围岩扰动等一系列现实麻烦,但**设备不能替代安全管理**。不管总包、分包还是施工队,依旧要守住超前预报、支护、围岩监控量测这些核心安全底线。

        免责声明:本文仅为行业政策学习与科普分享,内容仅供参考,不构成法务、投标、施工依据;文中案例仅作工况说明,不代表对特定工法、设备的推荐。
