台阶法主要适用于Ⅲ级、Ⅳ级围岩,在采取有效加固措施后(如超前注浆),也可用于Ⅴ级围岩。具体选择需根据围岩的自稳能力:
lⅢ级围岩:整体性较好,可采用长台阶法(台阶长度大于50米),机械化程度高。
lⅣ级围岩:稳定性中等,宜采用短台阶(台阶长度550米)或微台阶(35米),需配合系统锚杆和钢架支护。
lV级围岩:稳定性差,需采用超短台阶法或三台阶法,并结合超前支护(如管棚、锁脚锚杆)控制变形。
(二)隧道断面大小
台阶法适用于中小断面隧道,常见开挖断面为100~180平方米。根据隧道跨度(B)与台阶长度的关系:
l长台阶法(台阶长度≥5B):适用于跨度较大的Ⅲ级围岩隧道,但需注意通风和排水难度。
l短台阶法(1~1.5B≤台阶长度<5B):适合中等跨度隧道,平衡进度与安全。
l微台阶法(台阶长度3~5米):用于小断面或狭窄隧道,人工与小机械配合施工。
二、台阶法施工流程与关键技术

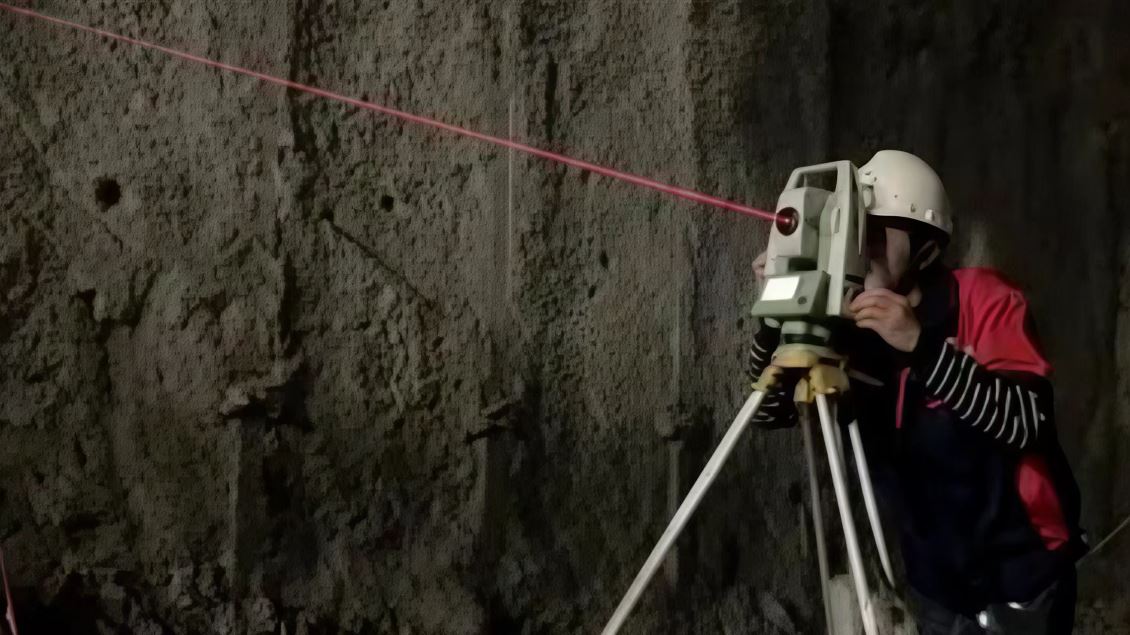

1.测量放线:每循环开挖前精确标定轮廓线,控制超欠挖(拱部超挖≤25cm,边墙平均超挖≤10cm)。

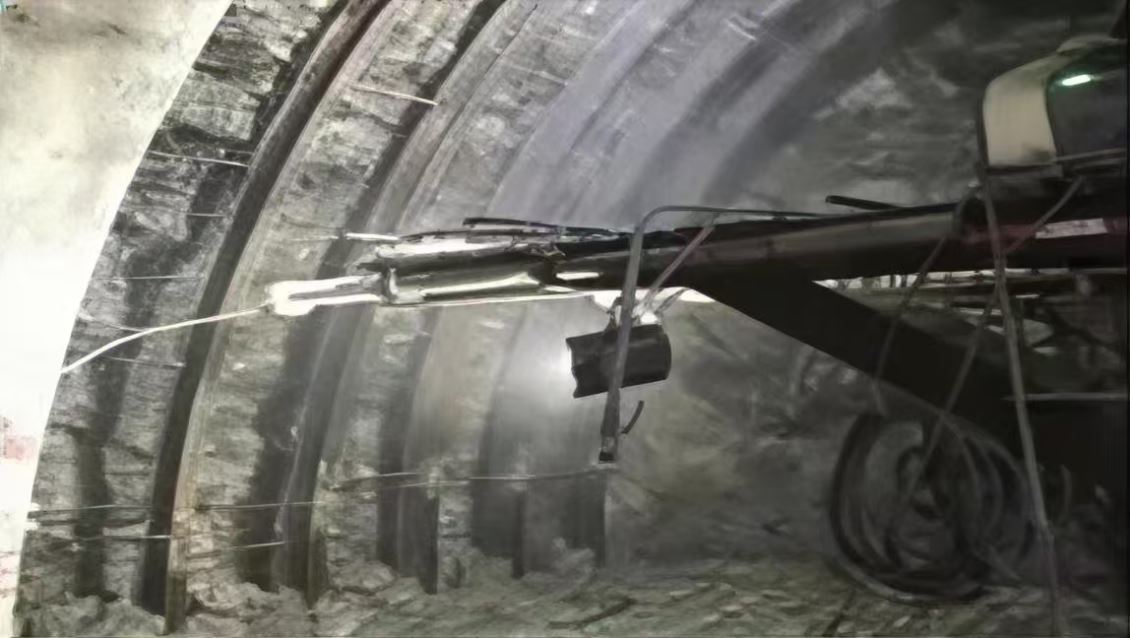

2.超前支护:在软弱围岩中施作超前锚杆、小导管或管棚,预加固拱部岩体。

l两台阶法:先开挖上台阶(高度通常为3.54.2米),超前下台阶一定距离后(短台阶为550米,微台阶为3~5米),上下断面同步推进。

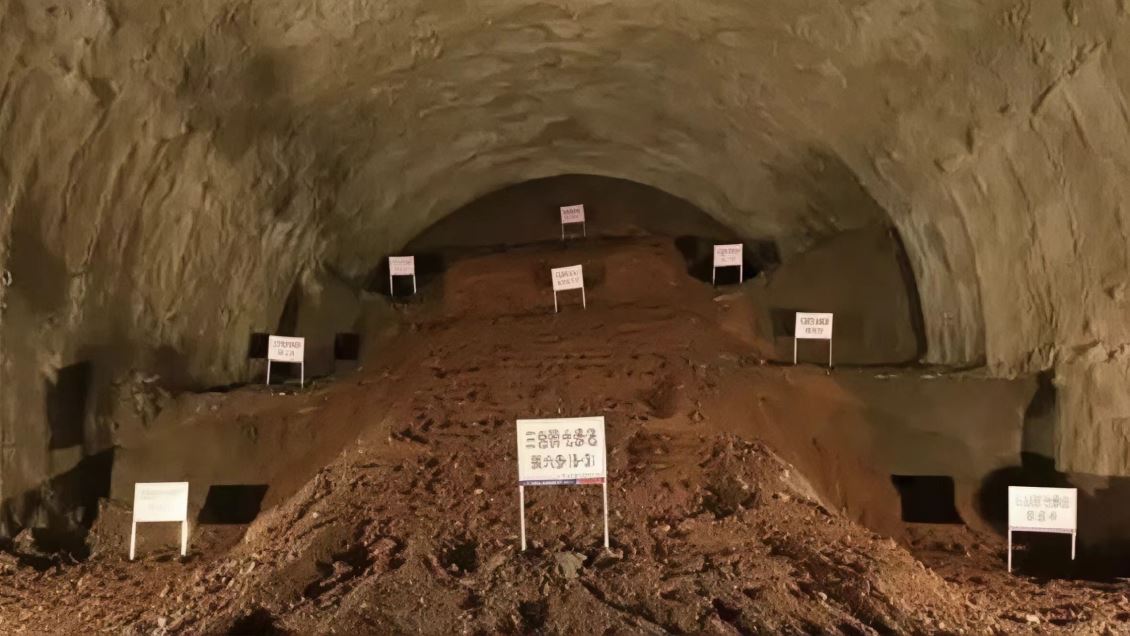

l三台阶七步法:分上、中、下三个台阶,七个开挖面错开推进(见上图),预留核心土稳定工作面。
步骤:弧形导坑开挖→左右侧中台阶错开开挖→左右侧下台阶错开开挖→核心土开挖→隧底开挖。
l循环进尺:Ⅴ级围岩每次进尺不超过1~1.5米(2榀钢架间距),Ⅳ级围岩不超过2米。
l爆破控制:采用光面爆破或预裂爆破,减少对围岩扰动。

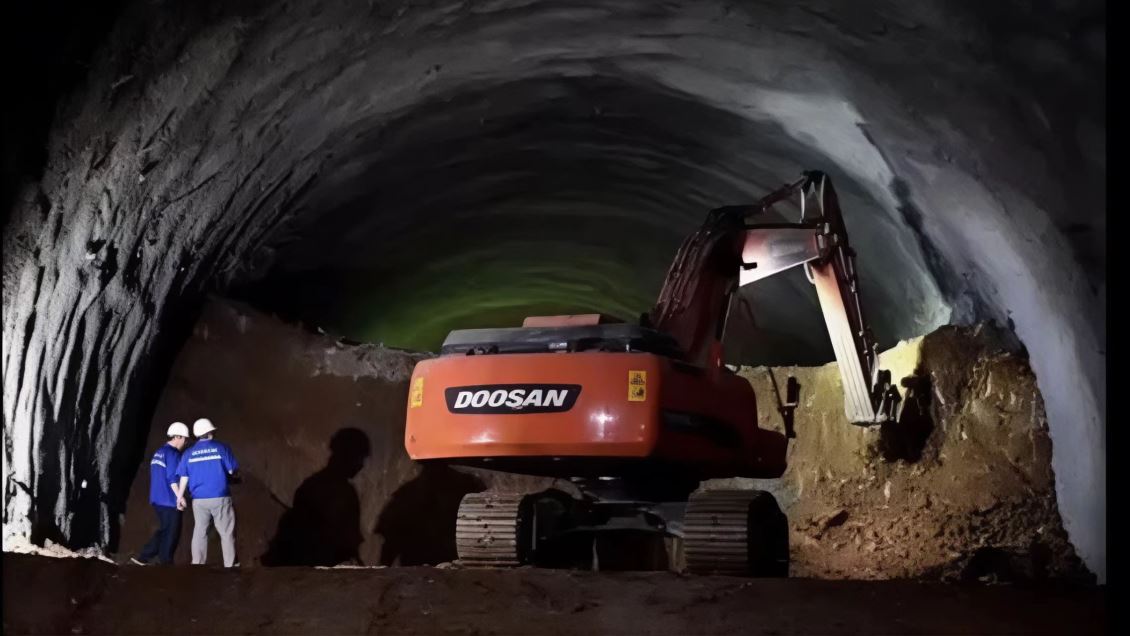

l出渣方式:上台阶石渣通过机械或人工翻至下台阶,由装载机与自卸车运出。

l喷混凝土:开挖后立即初喷3~5cm混凝土封闭岩面。
l架设钢架:格栅钢架或型钢钢架需紧贴岩面,拱脚处设锁脚锚杆(倾角30°,长度≥3米)防止下沉。
l复喷至设计厚度:分层喷射至总厚度达标,确保钢架完全包裹。
l扩大拱脚:在钢架拱脚处加设钢板或混凝土块,增加承压面积。
l临时仰拱:围岩变形大时,在中台阶或下台阶设临时仰拱,加速支护闭合。
l核心土预留:上台阶开挖时保留中部核心土,提供工作面支撑。
l仰拱封闭:下台阶开挖后及时施作仰拱,距离掌子面不超过3035米(Ⅴ级围岩)或6065米(Ⅲ级围岩)。
l二衬浇筑:在初期支护稳定后进行,距掌子面距离:Ⅳ、Ⅴ级围岩≤9095米,Ⅱ、Ⅲ级围岩≤160165米。
三、洞口与洞身特殊段处理
l浅埋偏压处理:施作超前大管棚(如φ108钢管,长度30米),结合地表注浆加固。
l边仰坡防护:开挖前完成截水沟施工,自上而下分层开挖并同步支护。
l断层破碎带:缩短台阶长度至3~5米,采用弱爆破或机械开挖,加强钢架密度。
l渗水段处理:增设排水孔,喷射混凝土时调整速凝剂比例,防止渗水冲刷。
四、质量控制与安全措施
l必测项目:拱顶下沉、周边收敛量测,数据异常时增加锁脚锚杆或临时支撑。
l反馈调整:根据变形数据动态调整台阶长度或支护参数。
l通风防尘:爆破后及时洒水降尘,作业面风速不低于0.25m/s。
l用电照明:作业台架采用36V安全电压,成洞段照明电压不超过220V。
l机械协作:上下台阶机械作业区设隔离标志,专人指挥避免碰撞。
五、总结
台阶法通过“化整为零”的分层开挖策略,在平衡安全与效率方面表现突出。其成功关键在于动态调整台阶长度、及时闭合支护环以及严格的过程监控。施工中需根据围岩变化灵活转换工序(如增设临时仰拱或核心土),并确保仰拱和二衬及时跟进,最终形成稳定可靠的隧道结构。
